Helsingborg Publicerat 2025-12-29 13:24
Pågående arbete

Separering av ledningar, Hittarp

Startdatum: 2026-01-07
Beräknas klart: 2028-09-30
Ort: Helsingborg
Berörda adresser: Täppesbrovägen, Styrbordsvägen, Sjustensvägen, Revsvägen, Kronhamnsvägen, Sandvägen, Norra Kustvägen
Entreprenör: MVB Syd AB

Det här gör vi

I samband med att Helsingborgs stad förbättrar beläggningen på vissa gator i Hittarp kommer vi att byta ut gamla ledningar i VA-nätet i området. Genom att byta ledningarna nu minskar vi risken för framtida problem och säkrar vattenförsörjningen i Hittarp.

Så påverkas du

På berörda gator blir framkomligheten begränsad under arbetet. När vi gräver utanför din fastighet går det inte att nå parkeringsplatser eller infarter med bil. Gående kommer alltid att kunna passera och nå bostaden. Det kan förekomma buller, damm och andra störningar under byggtiden. Trafiken påverkas genom omledning och avstängda delar av gator. Alternativa färdvägar kommer att finnas beroende på var entreprenören arbetar.

Vi gör allt vi kan för att minimera påverkan för dig som bor och rör dig i berört område och ber dig ha överseende med de störningar som kan uppstå. Tack för ditt tålamod!

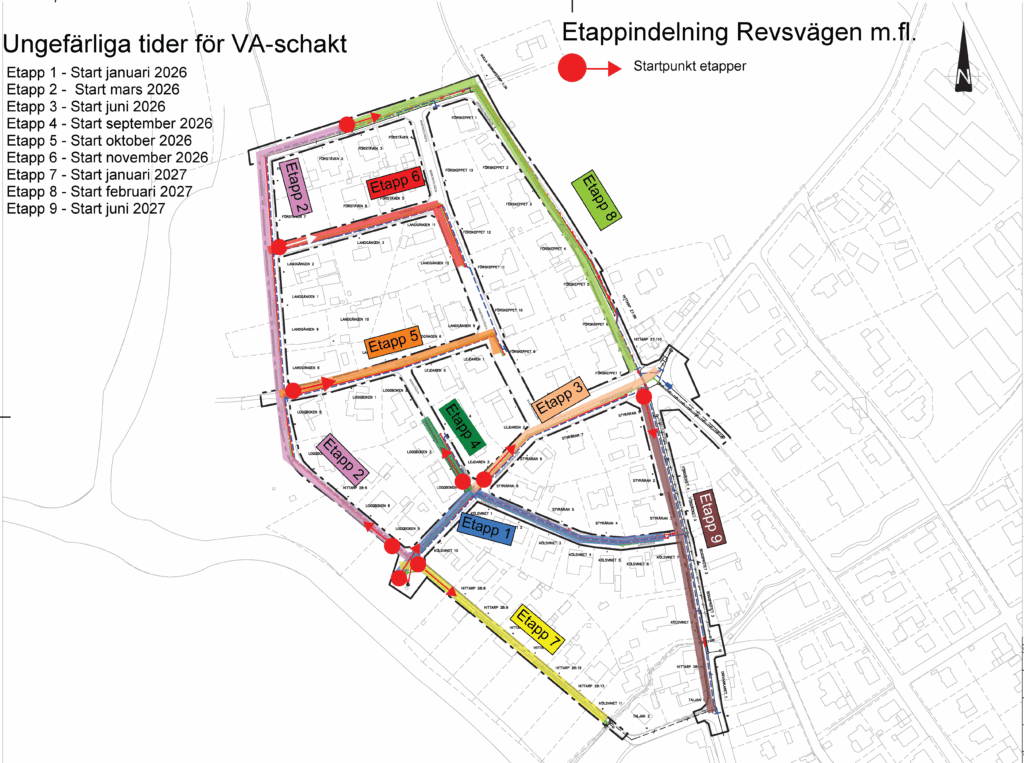

Karta över etappindelning

Etappkarta för VA-arbete i Hyllinge. Tidplan finns beskrivet i text i samband med bild.
